Referenz · TRGS 521 · 2026

KMF-Rohrdämmung in einem Heizkraftwerk entfernt — mit Feinreinigung der Anlage

Fachlich geprüft von Ensar Asci, Geschäftsführer Operativ — Sachkunde-Träger TRGS 519 / 521Stand:

Auf einen Blick

2026 hat KACE Concepts in einem Fernwärme-Heizkraftwerk über 50 laufende Meter KMF-Rohrdämmung entfernt und die Anlage anschließend fein-, nass- und schlussgereinigt — Böden, Stahlbau und Bühnen, Rohr- und Kabeltrassen, Aggregate im Kesselhaus. Die Arbeiten dauerten eine Woche inklusive Wochenende. Abschluss: Sichtkontrollen, abschließende Probenahme mit Laboranalyse zur Erfolgskontrolle und vollständige Dokumentation.

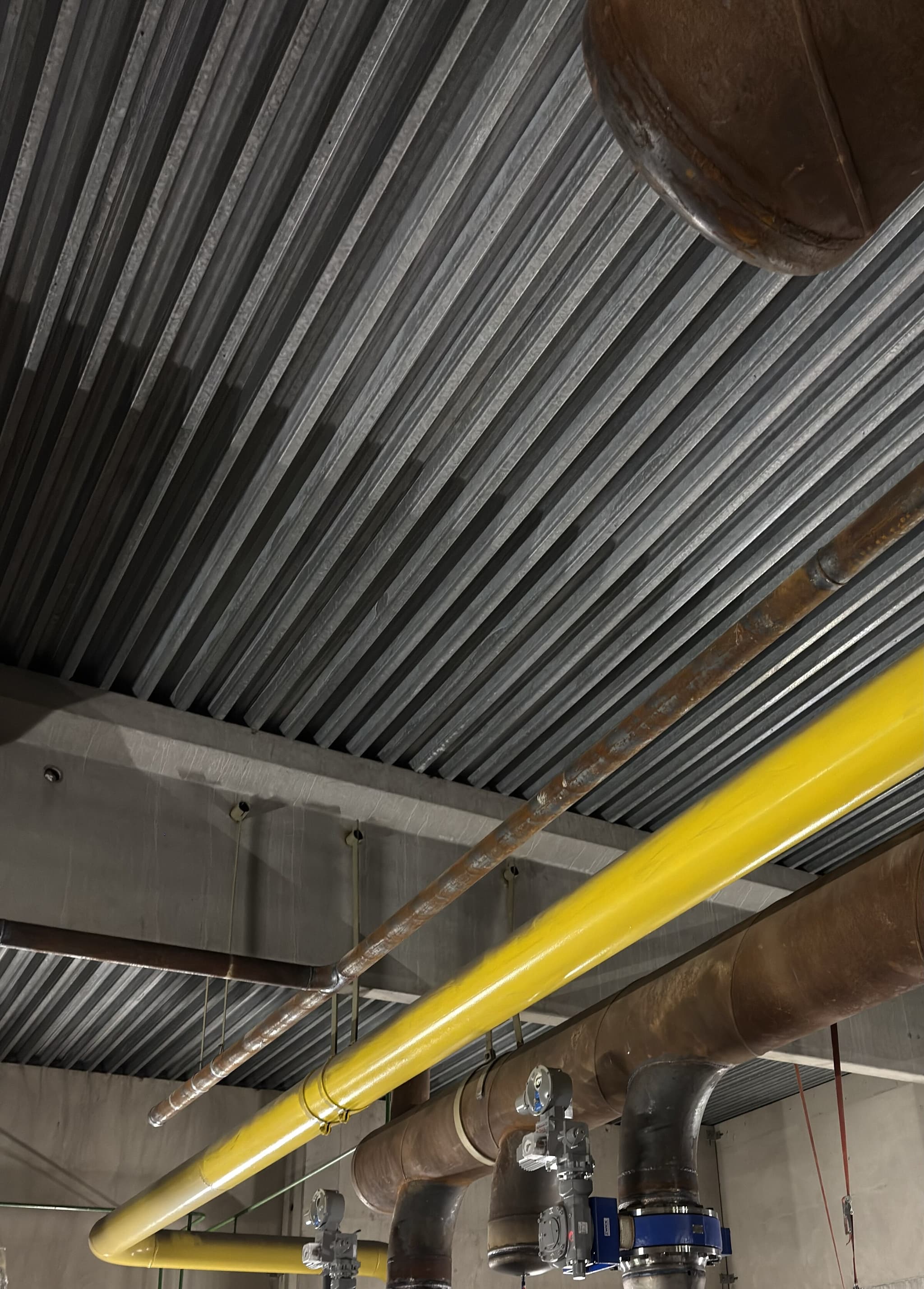

Freigelegte Rohrleitungen und Armaturen unter einer Trapezblechdecke nach dem Rückbau der Rohrdämmung
Foto: KACE Concepts — Rohrleitungen und Armaturen nach dem Rückbau der Dämmung.

Projektdaten

Objekt
Fernwärme-Heizkraftwerk
Jahr
2026
Umfang
über 50 laufende Meter Rohrdämmung
Reinigung
Feinreinigung, Nassreinigung und Schlussreinigung
Gereinigte Bereiche
  • Böden
  • Stahlbau und Bühnen
  • Rohrtrassen
  • Aggregate im Kesselhaus
  • Kabeltrassen
Dauer
1 Woche
Arbeitszeit
Werktage und Wochenende
Regelwerk
TRGS 521 (alte Mineralwolle)
Schutzmaßnahmen
  • staubdichte Folienabschottung
  • Unterdruckhaltung mit Filtergerät
  • 1-Kammer-Personenschleuse
  • Materialschleuse
  • Sauger der Staubklasse H
  • Restfaserbindung
Schutzausrüstung
FFP3-Einwegmasken, Einweg-Schutzanzüge
Entsorgung
Verpackung in Big Bags, direkte Entsorgung, Entsorgungsnachweise
Abschluss
Sichtkontrollen, abschließende Probenahme mit Laboranalyse zur Erfolgskontrolle, vollständige Dokumentation

Was war die Ausgangslage im Heizkraftwerk?

In einem Fernwärme-Heizkraftwerk waren Rohrleitungen mit alter Mineralwolle gedämmt. Über 50 laufende Meter dieser KMF-Rohrdämmung sollten entfernt werden — ein Rückbau nach TRGS 521.

Den Betreiber und den Standort nennen wir nicht. Aus demselben Grund zeigen wir keine Anlagenteile, die Rückschlüsse auf das Werk zulassen.

Randbedingung: eine Woche, inklusive Wochenende

Die Arbeiten dauerten eine Woche, gearbeitet wurde an den Werktagen und am Wochenende.

Rohrdämmung sitzt an Leitungen, Armaturen und Formstücken in unterschiedlichen Höhen. Der Ausbau ist kleinteiliger als bei einer Deckenfläche, und Fasern setzen sich auf allem ab, was darunter liegt: Bühnen, Trassen, Aggregate.

Wie lief der KMF-Rückbau im Heizkraftwerk ab?

Der Arbeitsbereich wurde mit Folie staubdicht abgeschottet und per Filtergerät im Unterdruck gehalten. Zugang über eine 1-Kammer-Personenschleuse, Materialausschleusung über eine Materialschleuse.

Die Dämmung wurde abgenommen, direkt in Big Bags verpackt und entsorgt. Gesaugt wurde mit Saugern der Staubklasse H, verbliebene Fasern wurden gebunden. Die Mitarbeiter trugen Einweg-Schutzanzüge und FFP3-Einwegmasken.

Wie lief die Feinreinigung nach dem KMF-Rückbau ab?

Nach dem Ausbau haben wir die Anlage gereinigt — Feinreinigung, Nassreinigung und Schlussreinigung: Böden, Stahlbau und Bühnen, Rohrtrassen, Aggregate im Kesselhaus und Kabeltrassen. Die Feinreinigung ist bei uns Teil der KMF-Sanierung, keine getrennte Leistung — erst sie stellt sicher, dass abgelagerte Fasern nicht später wieder aufgewirbelt werden.

Was war das Ergebnis nach einer Woche?

Nach einer Woche waren die Rohrleitungen im Heizkraftwerk von der KMF-Dämmung befreit und die Anlage gereinigt. Abgeschlossen wurde mit Sichtkontrollen, einer abschließenden Probenahme mit Laboranalyse zur Erfolgskontrolle und der vollständigen Dokumentation.

Ratgeber zu KMF und alter Mineralwolle

~ 7 min Lesezeit

KMF vs. Asbest: Unterschied, Gefahren, Sanierung nach TRGS 521

Glas- und Steinwolle aus der Bauphase vor 1996 sind krebsverdächtig. Wir erklären den Unterschied zu Asbest und den Sanierungs-Ablauf nach TRGS 521.

~ 7 min Lesezeit

KMF erkennen: Sichtmerkmale alter Mineralwolle vor 2000

Glaswolle und Steinwolle vor 2000 sind krebsverdächtig. Sichtmerkmale, Probe-Verfahren und Sanierungs-Spannen für die Region Stuttgart, Ludwigsburg, Kornwestheim.

Häufige Fragen zu diesem Projekt

Eine Woche, gearbeitet wurde an den Werktagen und am Wochenende. In dieser Zeit haben wir über 50 laufende Meter KMF-Rohrdämmung entfernt und die Anlage anschließend fein-, nass- und schlussgereinigt. Abgeschlossen wurde mit Sichtkontrollen, einer Probenahme mit Laboranalyse zur Erfolgskontrolle und der vollständigen Dokumentation.

Böden, Stahlbau und Bühnen, Rohrtrassen, Aggregate im Kesselhaus und Kabeltrassen — jeweils mit Feinreinigung, Nassreinigung und Schlussreinigung. Beim Ausbau von Rohrdämmung setzen sich Fasern auf allem ab, was darunter liegt — deshalb endet das Projekt nicht mit dem Rückbau. Die Reinigung gehört bei uns zur KMF-Sanierung und ist keine getrennte Leistung.

Der Arbeitsbereich war mit Folie staubdicht abgeschottet und wurde per Filtergerät im Unterdruck gehalten, mit 1-Kammer-Personenschleuse und Materialschleuse. Gesaugt wurde mit Saugern der Staubklasse H, verbliebene Fasern wurden gebunden. Die Mitarbeiter trugen FFP3-Einwegmasken und Einweg-Schutzanzüge. Die abgenommene Dämmung wurde direkt in Big Bags verpackt und entsorgt.

Mit Sichtkontrollen und einer abschließenden Probenahme mit Laboranalyse zur Erfolgskontrolle. Vorher wurden Böden, Stahlbau und Bühnen, Rohrtrassen, Aggregate im Kesselhaus und Kabeltrassen fein-, nass- und schlussgereinigt. Die Ergebnisse sind Teil der vollständigen Dokumentation, die der Betreiber erhalten hat.

Betreiber und Standort bleiben anonym. Aus demselben Grund zeigen wir nur ein Foto ohne Anlagenteile, die Rückschlüsse auf das Werk zulassen. Nennen können wir Objektart, Jahr, Umfang und Vorgehen: ein Fernwärme-Heizkraftwerk, 2026, über 50 laufende Meter KMF-Rohrdämmung. Bei einer Vergabe-Entscheidung geben wir nach gegenseitiger Verschwiegenheits-Vereinbarung genauere Auskunft.
Alle häufigen Fragen im FAQ-Hub

Verbindlicher Festpreis nach kostenfreier Vor-Ort-Begehung

Ein Anruf, eine WhatsApp-Nachricht oder das Formular — wir melden uns innerhalb 24 Stunden.

Werktags von 07:00–17:00. Sofort-Einsätze nach Absprache.

+49 152 03659452WhatsApp-Chat starten

WhatsApp: Antwort werktags innerhalb 4 Stunden — Sofort-Einsätze bitte direkt anrufen.
